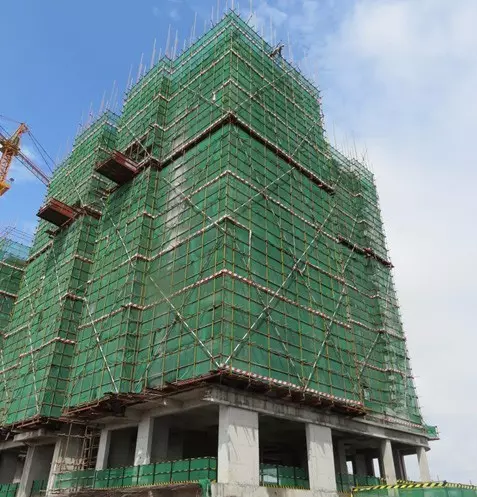

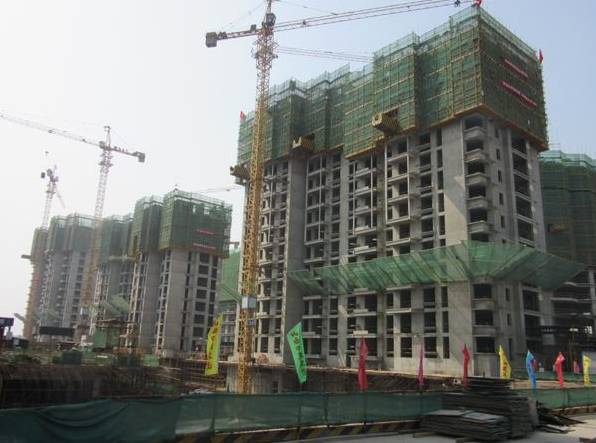

脚手架48个验收标准

脚手架的48个验收标准和44个验收细节|新闻资讯-厦门创意豪贸易有限公司

A-1:材料应按***现行标准进行***%外观检查,所有脚手架材料经检验合格后进行合格品标识妥善保管,***具备产品质量合格证、生产许可证、***检测单位检测报告。点击免费下载海量工程资料

脚手架的48个验收标准和44个验收细节|新闻资讯-厦门创意豪贸易有限公司

A-2

安全防护设备及测量作业设备齐全

A-3

总包单位向甲方项目部申报的脚手架搭设专项施工方案通过后,组织施工单位进行技术交底并做好书面交底记录。

A-4

所以脚手架作业人员***持证上岗。

A-5

图纸深化:按照脚手架搭设专项方案图纸跟建筑物施工图核对,计算立杆的步距及横距,并绘制立杆放线定位图及悬挑卸载层悬挑钢梁排版图。

脚手架的48个验收标准和44个验收细节|新闻资讯-厦门创意豪贸易有限公司

A-6

基础要求:采用混凝土硬化处理,混凝土厚度≥***mm,混凝土标号≥C20,***满足脚手架搭设施工方案的荷载要求,按照立杆放线定位图放线。

脚手架的48个验收标准和44个验收细节|新闻资讯-厦门创意豪贸易有限公司

A-7

基础周边设置排水沟,基础地面不积水,接地线采用40mmХ4mm镀锌扁钢用两道螺栓卡箍与立杆主体结构连成一体,防雷接点≥四处(建筑物四个大角设置防雷点),并满足防雷专项方案要求,保证防雷接地有效。

脚手架的48个验收标准和44个验收细节|新闻资讯-厦门创意豪贸易有限公司

A-8

纵横向扫地杆:纵向扫地杆采用直角扣件固定在距底座下皮20cm处的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上,通道出入口位置,有存在绊倒的危险时可不用安装扫地杆。点击免费下载海量工程资料

A-9

立杆两个相邻立柱接头避免出现在同步同跨内,并在高度方向错开的距离不小于500mm。脚手架的48个验收标准和44个验收细节|新闻资讯-厦门创意豪贸易有限公司

A-10

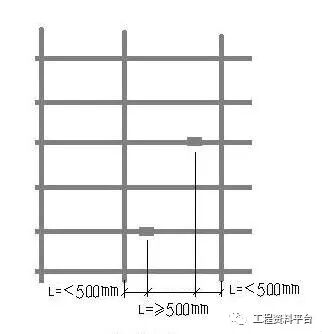

纵向水平杆相邻接头水平距离不小于500mm,各接头距立柱的距离不大于500mm,接头交错布置,不在同步,同跨内。

脚手架的48个验收标准和44个验收细节|新闻资讯-厦门创意豪贸易有限公司

A-11

剪刀撑斜杆的接长采用扣件进行搭接。长度不少于1m,不小于3个扣件

A-12

对头铺设的脚手板接头下面***设置两根小横杆,板端距小横杆***~150mm。

脚手架的48个验收标准和44个验收细节|新闻资讯-厦门创意豪贸易有限公司

A-13

搭接的脚手板***搭在小横杆上,搭接长度不小于200mm。拐弯处的脚手板***交叉搭铺,,接缝的搭接长度a≥***mm,L≥200mm,每张脚手板***四点绑扎。

脚手架的48个验收标准和44个验收细节|新闻资讯-厦门创意豪贸易有限公司

A-14

脚手架应在外侧立面整个长度和高度上连续设置剪刀撑。点击免费下载海量工程资料

脚手架的48个验收标准和44个验收细节|新闻资讯-厦门创意豪贸易有限公司

A-15

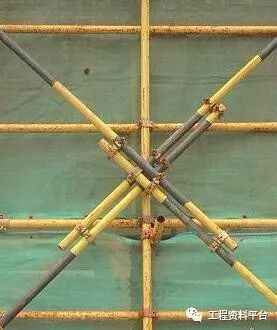

主节点处各扣件中心点距离要求:a≤150mm。(1、立杆2、纵向水平杆3、横向水平杆4、剪力撑)脚手架的48个验收标准和44个验收细节|新闻资讯-厦门创意豪贸易有限公司

A-16

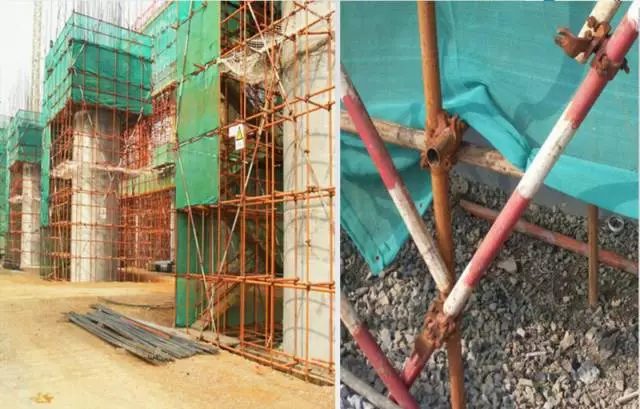

连墙件采用刚性连接,按两步三跨设置,但要满足连墙杆覆盖面积≤27m2,在结构混凝土侧面预埋Φ20钢筋,钢筋预埋长度及及焊接宽度***满足专项方案荷载要求,连墙杆靠近主节点设置,偏离主节点的距离≤300mm。

脚手架的48个验收标准和44个验收细节|新闻资讯-厦门创意豪贸易有限公司

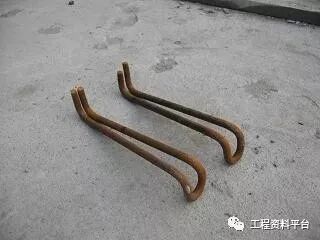

A-17

钢丝绳卸载预埋件原材料要求:采用直径≥Φ20圆钢,推荐使用预埋螺母装配式预埋件,预埋长度***满足专项方案荷载要求。

脚手架的48个验收标准和44个验收细节|新闻资讯-厦门创意豪贸易有限公司

A-18

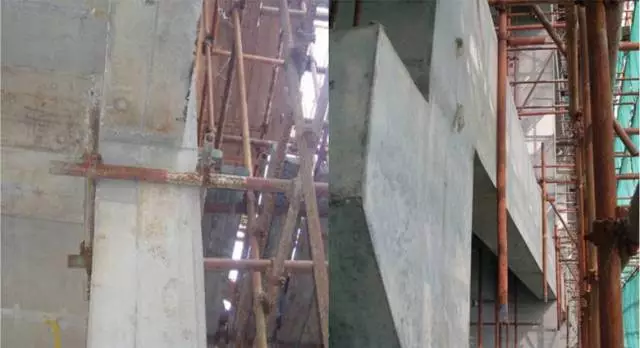

钢丝绳卸载预埋件安装要求:预埋位置结构梁外侧,混凝土未够28天龄期严禁连接卸载钢丝绳。

钢丝绳卸载预埋件错误做法:预埋件安装在结构梁面上,给外墙施工留下渗漏隐患。

A-19

悬挑载预埋件原材料要求:采用直径≥Φ20圆钢,严禁使用螺纹钢,预埋长度***满足专项方案荷载要求;

悬挑载预埋件错误做法:严禁后期焊接固定。

A-20

脚手架预埋连墙件要求:采用直径≥Φ20圆钢预埋件,并跟脚手架满焊连接,预埋件严禁使用螺纹钢,预埋长度及焊接长度***满足专项方案荷载要求;推荐使用、预埋钢板螺母的连接方法。

脚手架预埋连墙件错误做法:预埋件安装在结构梁面上,给外墙施工留下渗漏隐患。

脚手架的48个验收标准和44个验收细节|新闻资讯-厦门创意豪贸易有限公司

A-21

悬挑卸载设置要求:悬挑钢梁采用≥16号工字钢,工字钢悬挑架体高度(无钢丝绳卸载)不能超过24m;如高度超过24m的要有专项卸载方案,经监理及甲方确认方可实施。

A-22

电梯洞口防护栏要求:护栏高度≥1.6m,竖向钢筋间距≤***mm,顶部标准楼层及警示语,底部安装180mm高踢脚板,踢脚板采用≥9mm厚胶合板制作,电梯井内侧***设置低压照明。点击免费下载海量工程资料

脚手架的48个验收标准和44个验收细节|新闻资讯-厦门创意豪贸易有限公司


脚手架的48个验收标准和44个验收细节|新闻资讯-厦门创意豪贸易有限公司

A-23

楼梯护栏设置要求:采用可拆卸水管护栏,高度≥1.2m;临边超过3m落差的楼梯***挂网及底部安装180mm高踢脚板,踢脚板采用≥9mm厚胶合板制作。

脚手架的48个验收标准和44个验收细节|新闻资讯-厦门创意豪贸易有限公司

A-24

楼层内洞口长宽≥400mmх400mm的封闭防护要求:洞口内用四点膨胀螺丝固定Φ6@150钢筋网,面再封≥10mm厚胶合板,四周覆盖压边200mm,再砂浆封边。

脚手架的48个验收标准和44个验收细节|新闻资讯-厦门创意豪贸易有限公司

A-25

楼层内洞口长宽<400mmх400mm的封闭防护要求: 10mm厚胶合板固定,刷醒目油漆标识。

脚手架的48个验收标准和44个验收细节|新闻资讯-厦门创意豪贸易有限公司

A-26

临边护栏设置要求:采用可拆卸水管护栏,高度1.2m,安装完毕后再挂安全网防护,底部安装180mm高踢脚板,踢脚板采用≥9mm厚胶合板制作。

A-27

脚手架兜底网设置要求:每3层楼设置一层兜底网,底部安装180mm高踢脚板,踢脚板采用≥9mm厚胶合板制作。

A-28

脚手架硬封闭设置要求:材料采用10mm厚胶合板,每6层楼设置一层硬封闭防护脚手板,底部安装180mm高踢脚板,踢脚板采用≥9mm厚胶合板制作。

A-29

基坑护栏设置要求:采用可拆卸水管护栏,高度1.2m,再挂安全网防护,底部安装180mm高踢脚板,踢脚板采用≥9mm厚胶合板制作,推荐使用混凝土反坎踢脚板。

A-30

无法用胶合板封闭护栏设置要求:采用可拆卸水管护栏,高度≥1.2m;临边超过,底部安装180mm高踢脚板,踢脚板采用≥9mm厚胶合板制作。

A-31

设置要求:材料采用10mm厚胶合板,设置双层胶合板硬封闭防护,人行通道层高度≥2 m

A-32

塔吊调运覆盖范围防护棚设置要求:材料采用10mm厚胶合板密铺,设置双层胶合板硬封闭防护。

A-33

踢脚板设置要求:材料采用≥9mm厚胶合板,高度180mm,每层***设置一层踢脚板;踢脚板设置在立杆及安全网之间。

A-34

施工楼梯搭设原材料要求:采用钢管、钢网踏步板或钢板踏步板、5mm厚胶合板踢脚板;施工楼梯搭设要求:踏步板宽300mm,楼梯宽度≥***0mm,休息平台宽度≥***0mm,踢脚板高180mm,坡度宜采用1∶3,栏杆高度1.2m。


A-35

整体预制式卸料平台原材料要求:底盘架外围为≥[18槽钢,中间为≥[12槽钢,底板及侧板为≥3mm厚花纹钢板,吊环采用≥20mm厚的钢板,围栏四角立柱和上部扶手中间立柱、水平杆均为Ф48×3.5钢管,钢丝绳采用≥φ18.5×4;

整体预制式卸料平台标识要求:每次安装完毕后***经监理公司验收合格后方可投入使用,并做好每次验收的书面记录,限重标志采用“傻瓜式”限重标识牌。堆放高度不能超过卸料护栏高度;如堆放钢管时,伸出卸料平台外尺寸不得超过钢管总长度的1/4;

整体预制式卸料平台搭设要求:使用前总包单位***提供专项方案,栏杆抗侧压强度满足堆放钢管要求。安全系数不小于2,经监理及甲方确认方可实施。

A-36

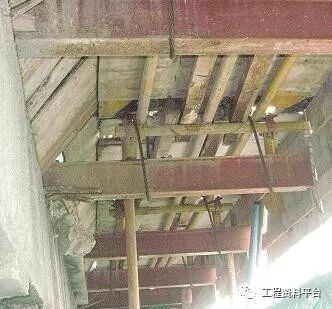

塔吊上下班通行通道搭设要求:采用扣件式水管护栏,高度1.2m,安装完毕后再挂安全网防护,底部安装180mm高踢脚板,踢脚板采用≥9mm厚胶合板制作。

A-37

人货梯通道搭设要求:底部采用10mm厚胶合板密铺,防护门采用***锁头保护。

A-38

人货梯通道插销伸出长度≥150mm,人货梯铁门中部铁板封300mm宽,上下封密钢网。

A-39

悬挑平挡板及斜挡板的设置要求:材料采用10mm厚胶合板,设置双层硬封闭;禁止使用通透材料封闭,总包单位***提供专项方案,经监理及甲方确认方可实施。

双层防护的错误做法:双层防护没有采用硬封闭,采用竹竿代替10mm厚胶合板。

A-40

悬挑平台板底部排水沟设置:有外墙展示需要的建筑物***要安装镀锌铁皮排水沟天沟,总包单位***提供专项方案,经监理及甲方确认方可实施。

A-41

作业层脚手架搭设要求:脚手架高出作业面高度≥1.8m。

A-42

每层脚手架搭设完成后,***经施工单位自验合格,并报经监理公司验收合格后方可进行楼面梁底板安装,并做好每次验收的书面记录。

A-43

安全警戒要求:脚手架搭设及拆除施工过程中***有安全员全程负责警戒,不得中途离场,禁止非脚手架作业人员进入安全警戒区域,如安全员或警戒员中途离场,不得施工。

A-44

警戒区域采用安全铁马隔离并有专人负责警戒,不得中途离场,如安全员或警戒员中途离场,不得施工。

A-45

拆除脚手架的原则是先搭后拆,后搭先拆;***检查脚手架的扣件连接、连墙件、支撑体系等是否符合构造要求;应根据检查结果补充完善脚手架拆除施工方案中的拆除顺序和措施,经甲方项目部批准后方可实施;拆除脚手架前***先清除脚手架上杂物及地面障碍物。

A-46

连墙件***随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;分段拆除高差不应大于2步,如高差大于2步,应增设连墙件加固。

A-47

当脚手架采取分段时,对不拆除的脚手架两端,两端有封闭防护,按照专项方案要求增加连墙杆, 总包单位***提供专项方案,经监理及甲方确认方可实施。

A-48

当脚手架采取分立面拆除时(如人货电梯位置保留不拆),对不拆除的脚手架两端,两端有封闭防护,按照专项方案要求增加连墙杆,总包单位***提供专项方案,经监理及甲方确认方可实施。

44个验收细节


脚手架主要验收可分为10 部分:

1. 脚手架地基、基础验收

1)脚手架地基与基础的施工,***根据脚手架搭设高度、搭设场地土质情况按照有关规定进行计算;

2)脚手架地基与基础是否夯实;

3)脚手架地基与基础是否平整;

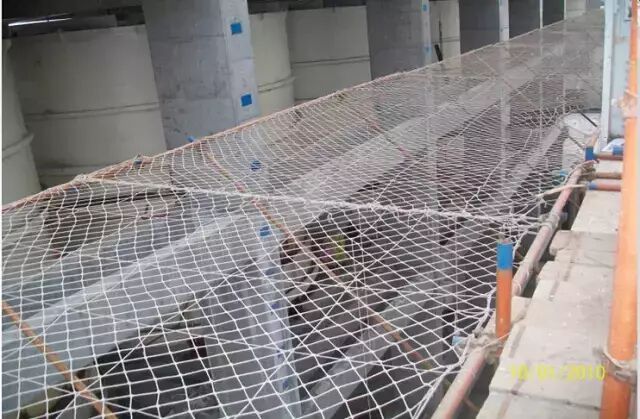

4)脚手架地基与基础里是否积水。

脚手架的48个验收标准和44个验收细节|新闻资讯-厦门创意豪贸易有限公司

2. 脚手架架体排水沟的验收

1)脚手架搭设场地杂物清除,平整,并使排水通畅;

2)排水沟的设置应在脚手架***外排的立杆以外的500mm~680mm之间;

3)排水沟的宽度为:200mm~350mm之间;深度为:150mm~300mm之间;水沟的端部应设置集水井一座(600mm×600mm×1200mm)来保证水沟里的水及时的排除;

4)排水沟的上口宽度:300mm;下口宽度:180mm;

5)排水沟的坡度为i=0.5。

                   正确                                                 不正确

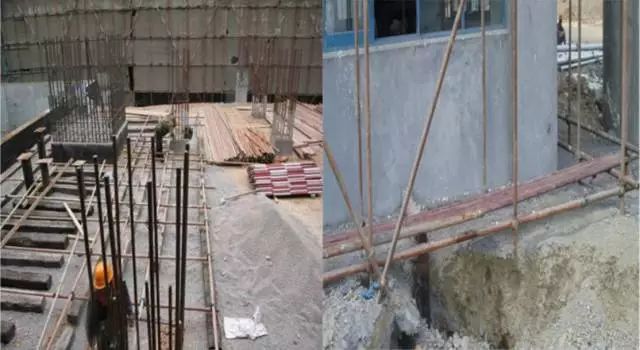

3. 脚手架垫板、底托的验收

1)脚手架垫板、底托的验收是根据脚手架高度及承载来定的;

2)24m以下脚手架的垫板规格是(宽度大于200mm、厚度大于50mm)、保证每根立杆***摆放在垫板中间部位、垫板面积不得小于0.15㎡;

3)24m以上承载脚手架的底部垫板的厚度***经过严格计算;

4)脚手架底托***摆放在垫板中心部位;

5)脚手架底托宽度大于***mm厚度不得小于50mm 。

                正确                                                      不正确

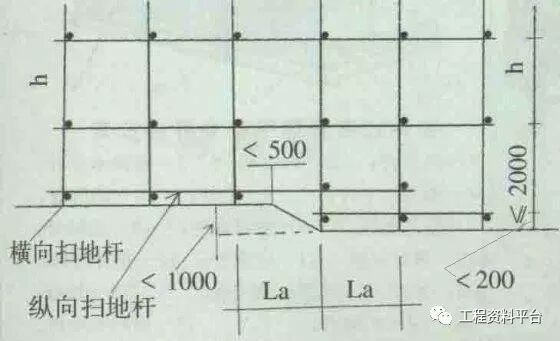

4. 脚手架扫地杆的验收

1)扫地杆***与立杆连接,不得扫地杆与扫地杆之间连接;

2)扫地杆水平高差不得大于1m,距边坡的距离不得小于0.5m;

3)纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上;

4)横向扫地杆宜采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。

5. 脚手架主体验收标准

1)脚手架主体验收是根据施工需要经过计算,如安装普通脚手架立杆间距***小于2m;大横杆间距***小于1.8m;小横杆间距***小于2m。建筑承载的脚手架***按照计算要求验收。一般脚手架的荷载不得超过每平方米300公斤,特殊脚手架***另行计算。同跨内不能超过两个工作面。

2)立杆的垂直偏差应根据架体高度来验收,并同时控制其***差值:当架体低于20米时,立杆偏差不大于5厘米。架高在20米至50米之间,立杆偏差不大于7.5厘米。架高大于50米时,立杆偏差不大于10厘米。

3)脚手架立杆接长时除顶层顶部可以使用搭接外,其余各层各步接头***使用对接扣件连接脚手架架体的接头应交错布置:两根相邻杆的接头不宜设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至安全通道主节点的距离不宜大于纵距的1/3;搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于***mm。

 双立杆脚手架中,副立杆高度不得低于3步,钢管长度不应小于6米。

4)脚手架大横杆不得大于2米,***连续设置,一排大横杆的水平偏差值不大于脚手架***长度的1/250,且不得大于5厘米,大横杆不得设置在同一跨内,脚手架侧面横杆伸出架体宜在10-15厘米之间。

5)脚手架小横杆应设置在立杆和大横杆的交点处,***与立杆使用直角扣件连接,当在操作层时,应在两节点中间再加一根小横杆,以承受和传递脚手板上的荷载,小横杆固定***使用直角扣件,固定在纵向水平杆上。

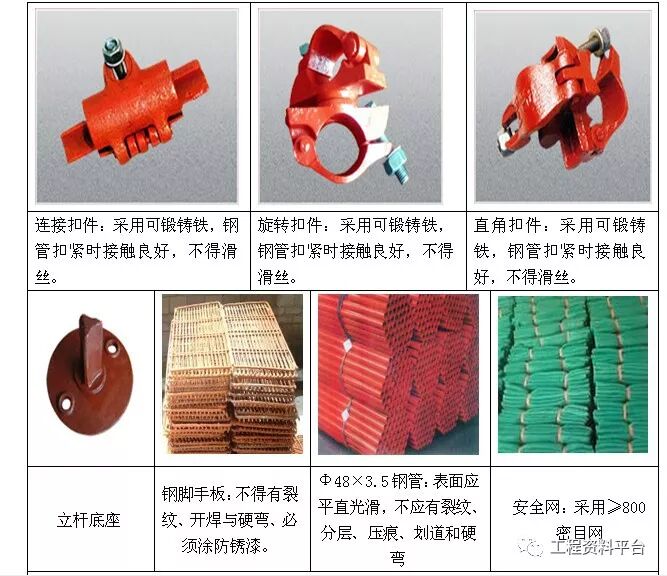

6)在架体搭设过程中扣件***合理使用,不得代用和错用扣件,滑丝或带裂纹的扣件绝不得使用在架体中。

6. 脚手板的验收标准

1)施工现场脚手架搭设完成脚手板铺设***满铺脚手板对接***正确,在架子拐弯处,脚手板应交错搭接,并且***绑牢,不平处用木块垫平钉牢;

2)作业层的脚手板应铺平、铺满挤严、绑扎牢固,离开墙面12—15CM端部脚手板探头长度不得大于20CM,横向水平杆的间距应根据脚手架的使用情况搭设,脚手板的铺设可采用对接平铺也可采用搭接铺设。

7. 脚手架、连墙件的验收

连墙件设置种类有两种:刚性连墙件和柔性连墙件,施工现场宜采用刚性连墙件。高度小于24米的脚手架,需3步3跨设置连墙件,高度在24米至50米之间的脚手架需2步3跨设置连墙件。

1)连墙件应从脚手架体底层***步纵向水平杆处开始设置。

2)连墙件应宜靠近主节点设置,偏离主节点的距离不应大于300mm。

3)连墙件宜优先采用菱形布置,也可采用方形、距形布置。

4)脚手架的两端***设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并不应大于4m(两步)。

5)脚手架架体高度在24m以下的单、双排脚手架,应采用刚性连墙件与建筑物可靠连接,也可采用脚手管、拉筋和顶撑配合使用的附墙连接并在两头设置防滑措施。严禁使用仅有拉筋的柔性连墙件。

6)脚手架架体高度在24m以上的单、双排脚手架***应采用刚性连墙件与建筑物可靠连接。

7)连墙件中的连墙杆或拉筋宜呈水平设置,当不能水平设置,应与脚手架连接的一端应下斜可靠连接。

8)连墙件***采用可承受拉力和压力的结构。

9)当脚手架下部暂不能设连墙件时可搭设抛撑。抛撑应采用通长杆件与脚手架可靠连接,与地面的倾角应在45度—60度之间;连接点中心至主节点的距离不应大于300mm.。抛撑应在连墙件搭设后分开拆除。

10)脚手架架体高度在40m以上有风涡流作用时,应采取抗上升翻流作用的连墙措施。

脚手架的48个验收标准和44个验收细节|新闻资讯-厦门创意豪贸易有限公司

8. 脚手架剪刀撑的验收

1)24m以上的脚手架均***在外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设置。承重及特殊架子内部设置多个由底到顶的连续剪刀撑,剪刀撑的斜杆与地面的倾角是否在45°~60°之间,每道剪刀撑的宽度不应小于4跨,且不应小于6米;

2)架体高于24米时,***连续由低到高设置剪刀撑。

脚手架的48个验收标准和44个验收细节|新闻资讯-厦门创意豪贸易有限公司

              正确                                                       不正确

              正    确                                                      不正确
9. 脚手架上下措施的验收

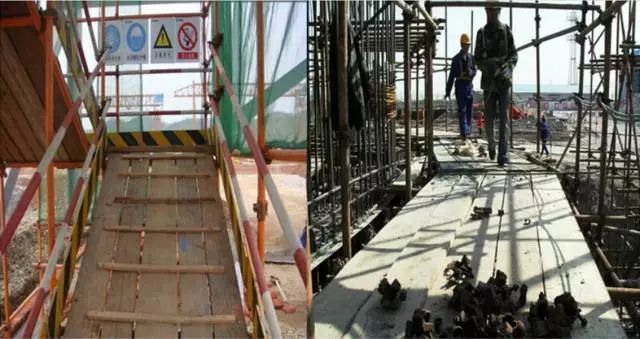

1)脚手架上下措施有两类:挂设爬梯和搭设“之”形步道或斜步道;

2)爬梯挂设***由低到高连续垂直的设置,每垂直约3米***固定一次,顶部挂钩使用8#铅丝绑扎牢固;

3)上下步道***同脚手架高度一起搭设,人行步道宽度不得小于1米,坡度1:6,运料步道宽度不小于1.2米,坡度1:3。防滑条间距0.3米,防滑条高度约3-5厘米。

脚手架的48个验收标准和44个验收细节|新闻资讯-厦门创意豪贸易有限公司

              不正确                                                    正   确
10. 架体防坠落措施的验收

1)施工脚手架如需要挂设安全网,检查安全网***平整、牢固、齐全;

2)建筑施工脚手架外侧***设有密目网,密目网***平整,齐全;

3)在脚手架垂直高度每10-15米需设置防坠落措施,在架体外侧要及时设置密目网。内侧安全网铺设时***要拉紧,安全网固定绳***环绕绑扎的固定可靠处。
